주탑

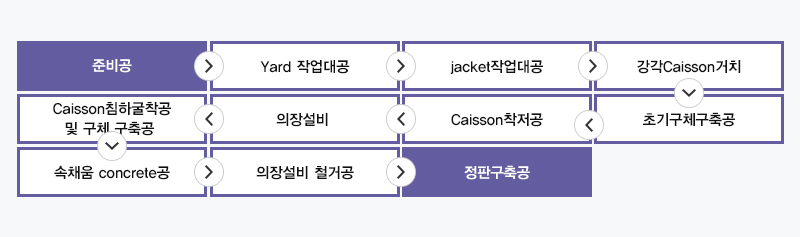

시공순서

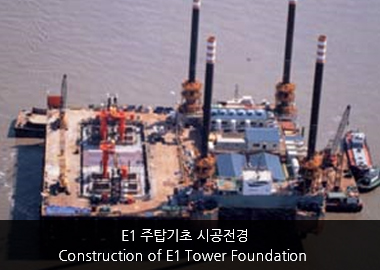

현수교 주탑기초 (Pneumatic Caisson)는 1996년 10월에 케이슨 제작에 착수하여 1997년 5월 및 6월에 케이슨 착저를 완료하였고 1997년 5월 침하 굴착을 시작한 후 1998년 4월 속채움콘크리트를 타설하였으며 기초공사는 정판콘크리트 및 앵커프레임,베이스 플레이트 등이 시공된 1998년 8월 완료되었다 .

현장준비공에서 완료까지 모두 22개월 소요되었다.

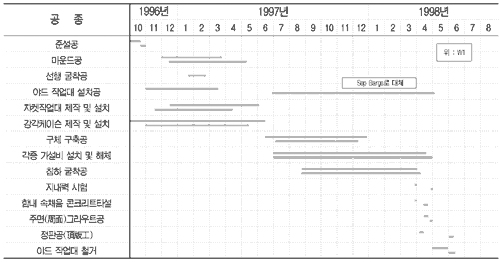

주탑기초 시공 공정표

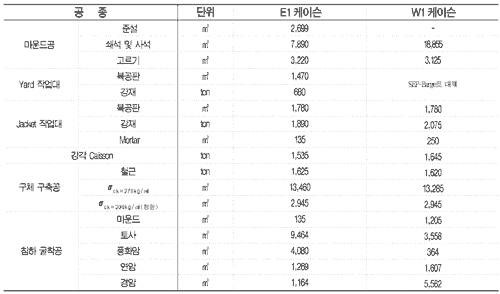

주요시공물량
